元旦不停工 项目快扬鞭

发布于: 2019-01-02 00:00

元旦小长假,本是放下工作欢度节日的日子,但交发集团的建设者们却坚守工地,身体力行抢工期、抓进度,确保工程快速推进。各建设项目的工人们往来穿梭于工地,建设场面热火朝天,一派繁忙景象。

交发集团工程管理部杨函表示,“元旦坚守工地虽然忙碌,但我们干劲足,新年过得充实而有意义。”为了提高施工效率,确保工期,交发集团督促各项目施工方制定了严格的施工计划,合理安排施工项目、步骤,有条不紊地施工,保证高效安全。

2018年以来,交发集团坚持把项目建设作为国有企业发挥作用的平台,始终秉承“立足交通、延伸交通、超越交通”的发展路径,把“三大攻坚”任务作为体现担当的“试金石”,大抓项目,抓大项目,项目投资工作各项任务有力有序推进。

今年,交发集团将继续发挥职能作用,展现国企担当,坚决打好“三大攻坚”项目投资建设战役,为建设中国科技城和西部现代化强市,率先建成四川经济副中心贡献更多“交发力量”。


一、省道205线(游仙区段)项目一期工程







完成水泥稳定碎石基层300米半幅铺筑,现场作业人员35名、摊铺机2台、碾压设备4台、降尘设备2台参与施工。

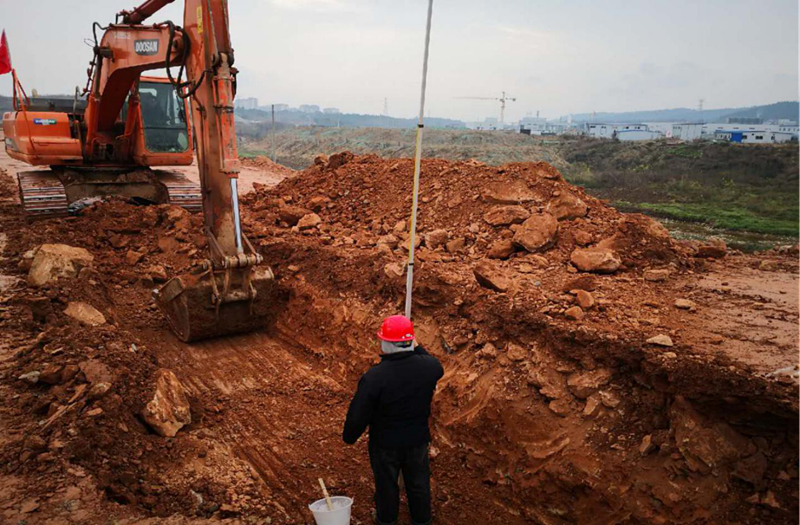

二、省道205线(游仙区段)项目二期工程

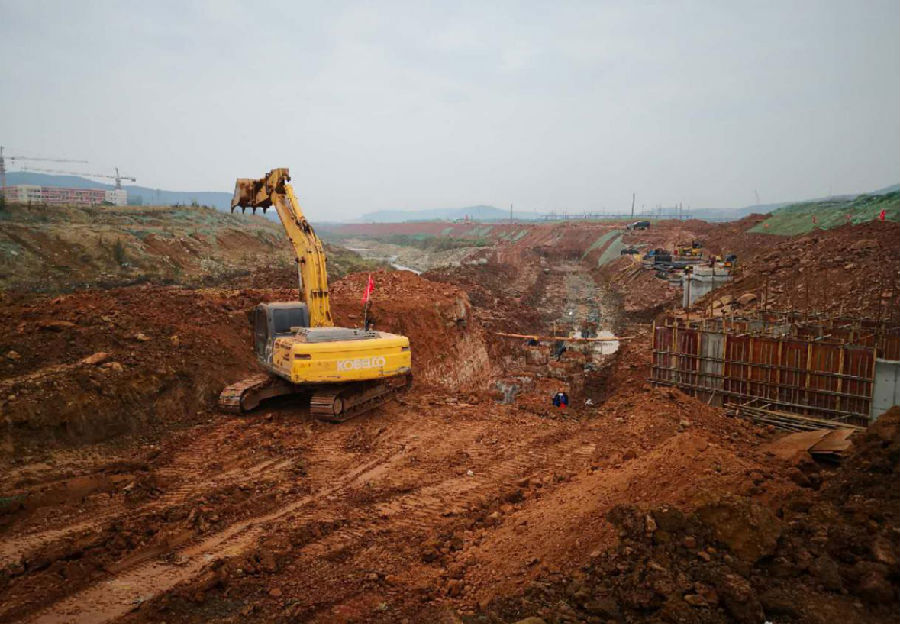

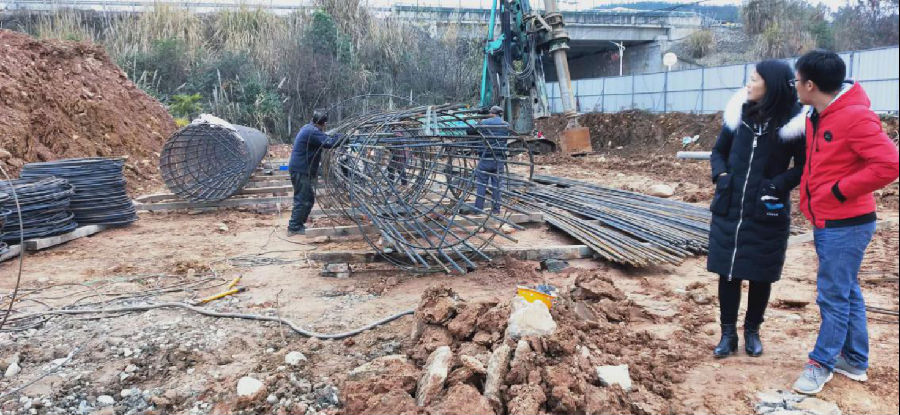

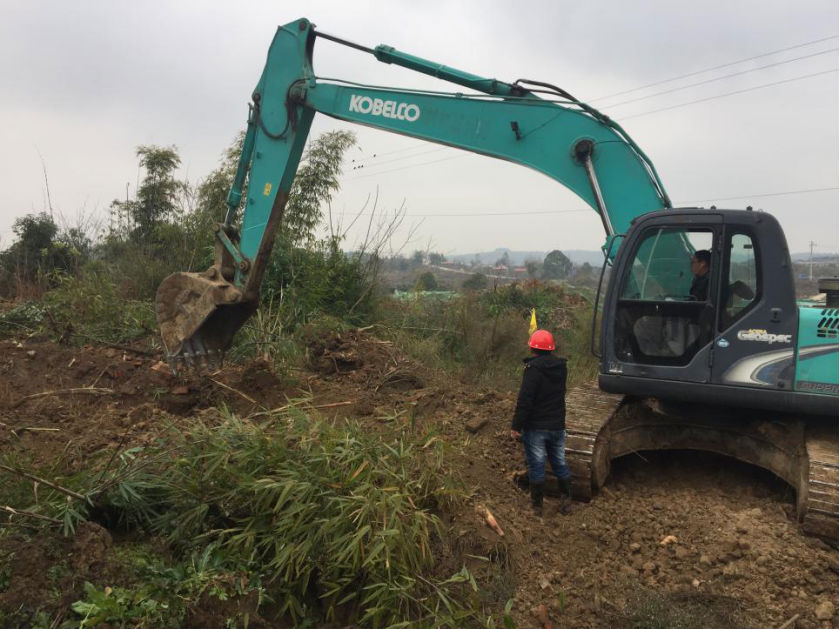

完成路基土石方开挖、涵洞基础浇筑、桥梁桩基钢筋绑扎、松垭段清表作业,现场作业人员115人、挖土机9台、压路机6台、运输车24台参与施工。

三、城区循环交通组织及重点区域交通优化项目




元旦节期间完成了4座公交站台的基础、立柱、玻璃及管线安装,有10名工人、2台吊装设备参与施工。


四、经开区S8至绵吴路道路工程项目

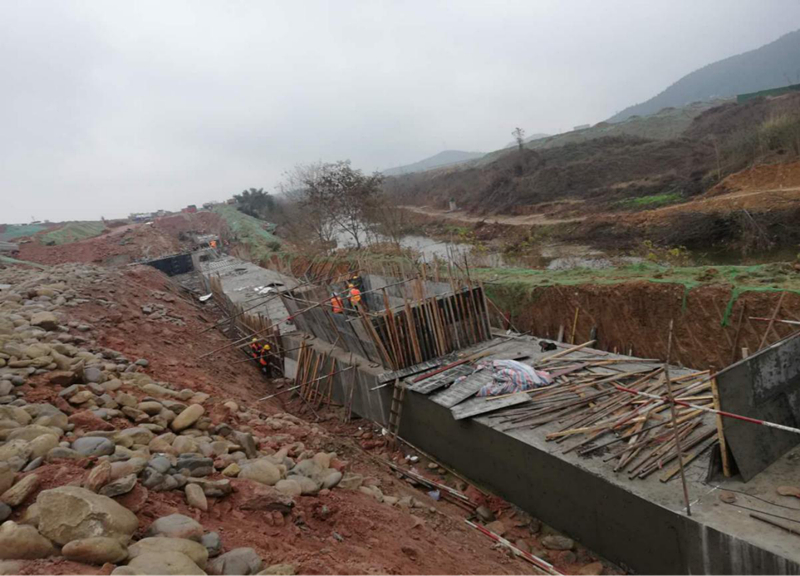

K1+140-K1+400段挡土墙施工投入技工10人、普工8人

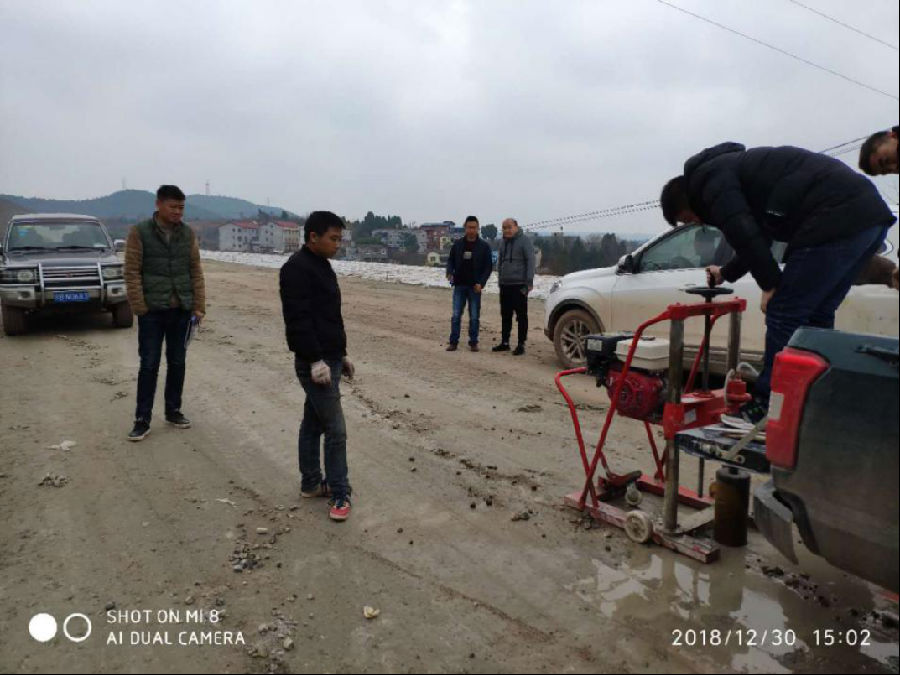

K2+640-K2+800桩基托梁挡土墙施工投入挖机1台、装载机1台、钢筋工8人、普工10人




K2+600-K2+800段雨污水管道施工投入挖机2台、装载机1台、技工4人、普工10人

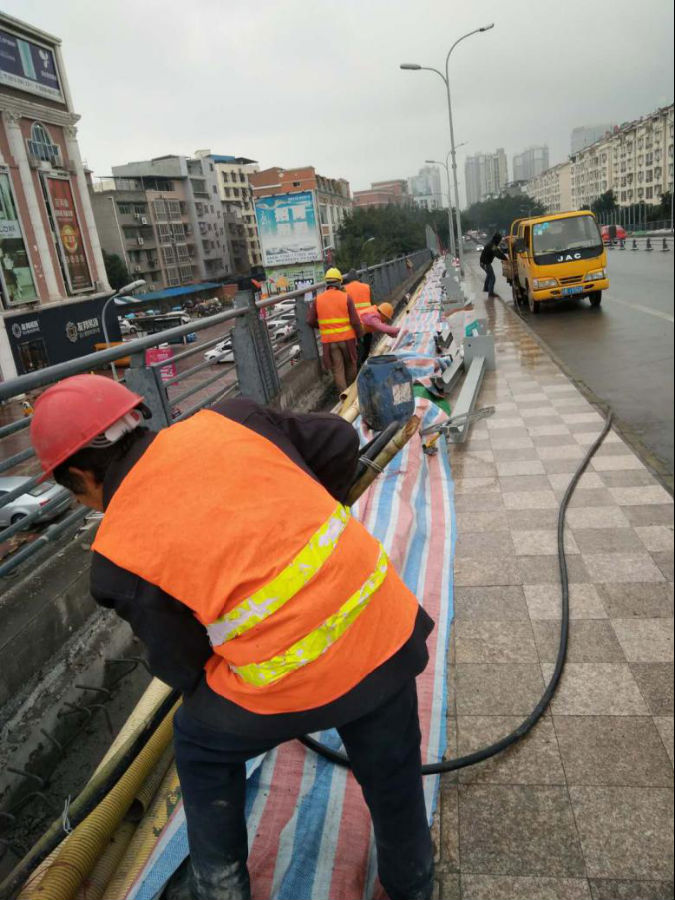

五、元旦节期间城区部分桥梁声屏障新建工程项目



樊华桥施工立柱基础施工,投入工人8人,机械设备2台

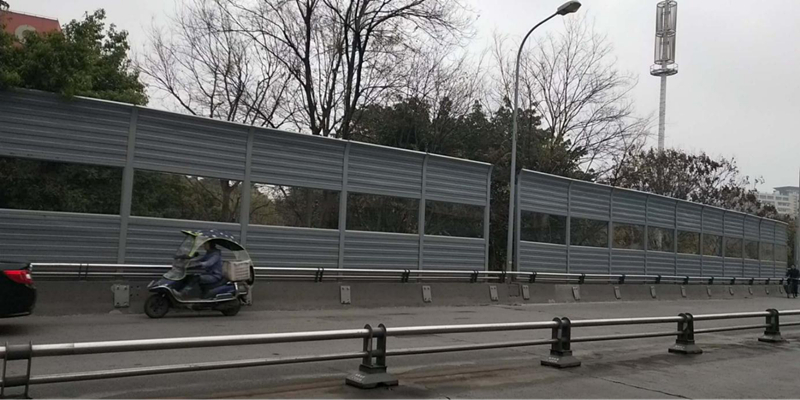

南山大桥声屏障屏体安装,投入工人10人,机械2台。

六、元旦节期间省道205游仙军民融合产业园段交通道路市政化项目

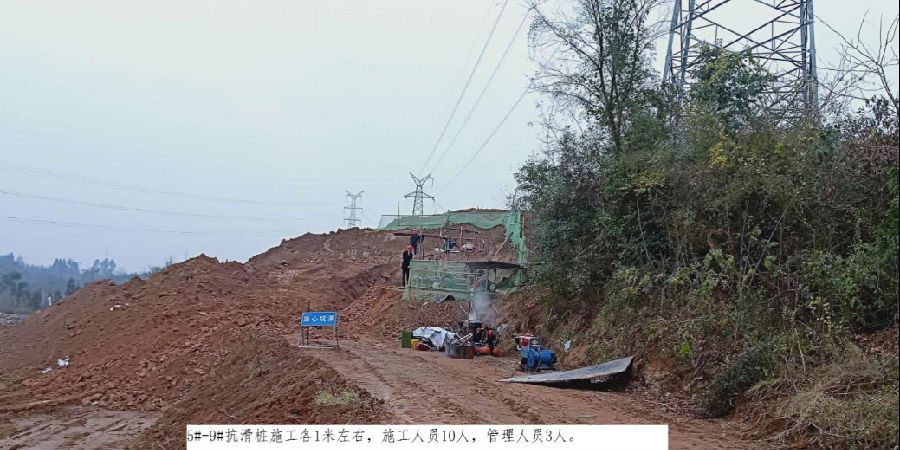

5#-9#抗滑桩施工各1米左右,投入工程13人,机械3台

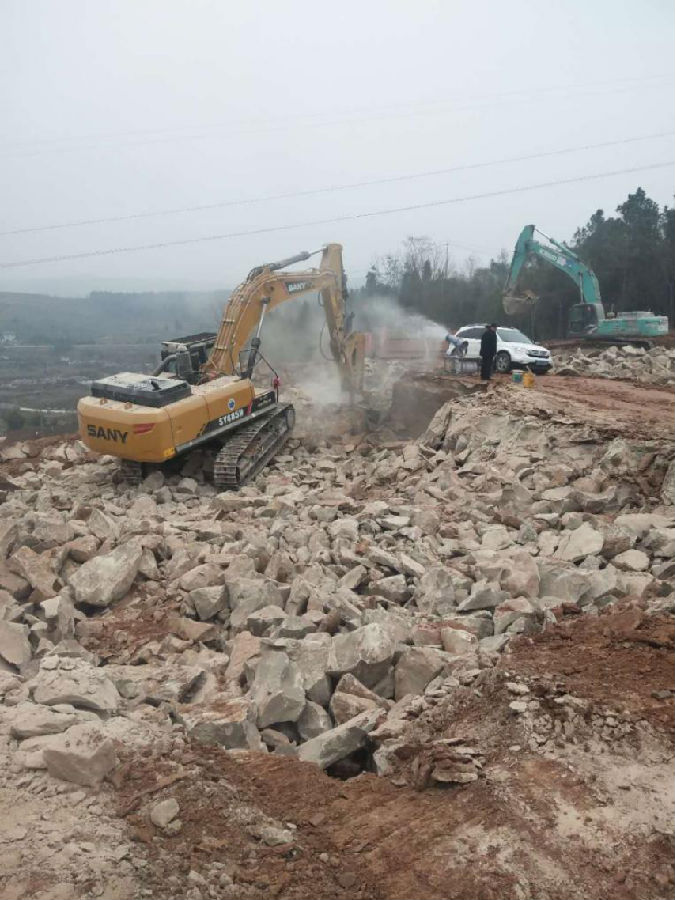

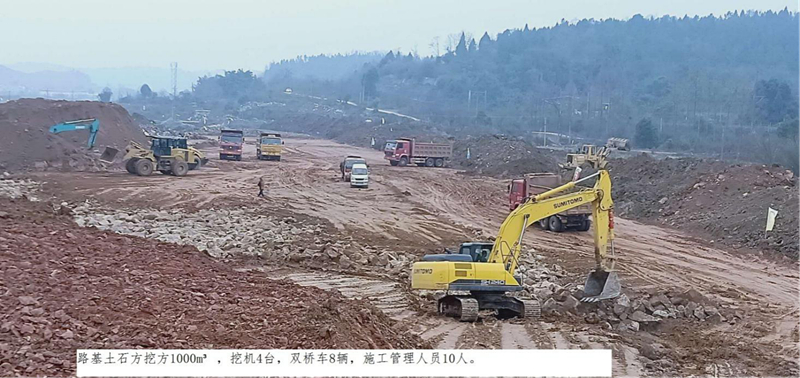

路基土石方施工1000m3左右,投入挖掘机4台,运输机械8辆,工人10人。

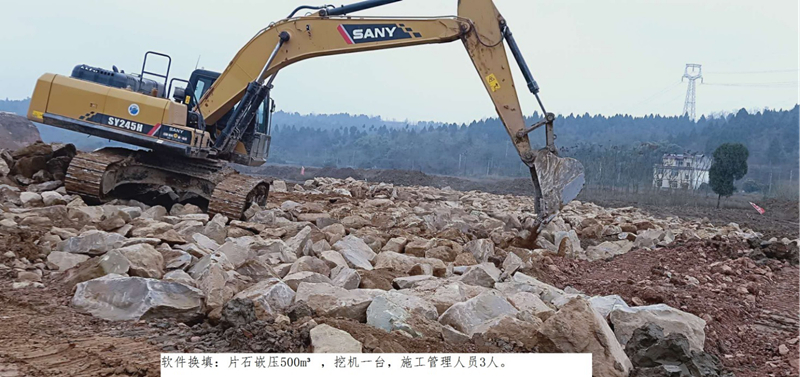

软基换填片块石碾压500m3,挖掘机1台,工人3人。
